Новосибирск
+9°
Boom metrics
НовостиОбщество27 марта 2026 3:24

В Новосибирск поступают трубы для ремонтной кампании 2026 года

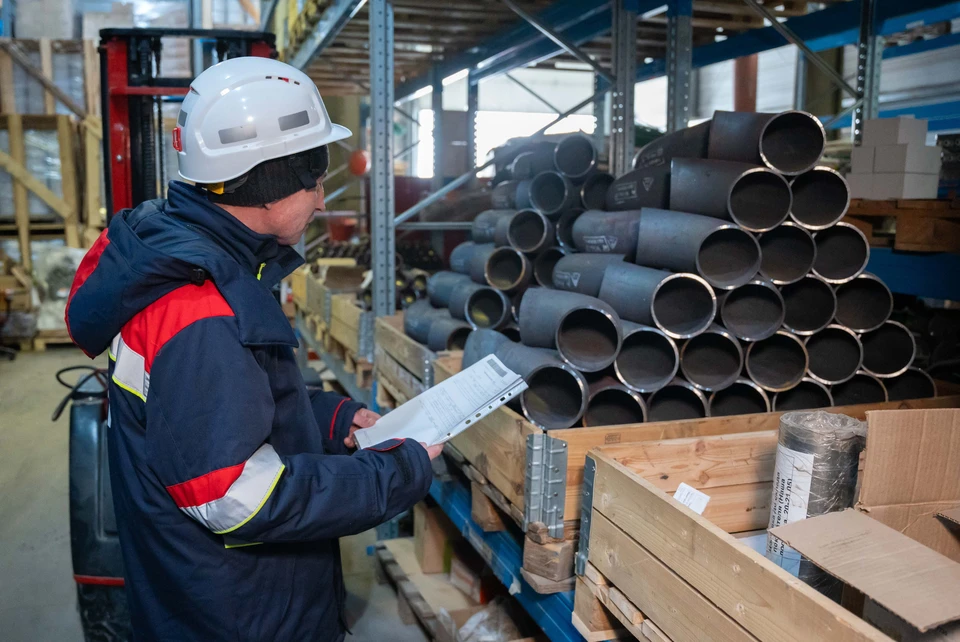

Как сообщили в АО «СГК - Новосибирск», значительная часть материалов уже размещена на складах
Фото: СГК Онлайн

Фото: СГК Онлайн

Из запланированных на 2026 год 5,6 тысяч метров трубы в пенополиуретановой изоляции существенная часть уже размещена на складах, рассказал в интервью сайту sibgenco.online заместитель директора по обеспечению производства и административно-хозяйственным вопросам Новосибирской теплосетевой компании (НТСК, СГК) Артем Сахаров.

Кроме того, на конец марта заготовлено 2 тысячи тонн металлической черной трубы, которая используется, как в текущем ремонте, так и в строительстве - из плановых 5,7 тысяч тонн. Также в наличии порядка трети железобетонных изделий.

- Руководство «СГК - Новосибирск» ставит задачу - к середине мая все материалы должны быть на складах. Это трубы, железобетонные и фасонные изделия - соединительные элементы. Принцип для подрядчиков: забирай и работай. Простоя из-за отсутствия материалов, пусть даже кратковременного, быть не должно, - подчеркнул замруководителя.

Сейчас общая площадь только центральных складов энергокомпании на две трети больше чем еще два года назад: примерно 85 тысяч кв. метров. С учетом масштабной замены коммуникаций СГК предоставила теплосетевому подразделению дополнительные площади под складской комплекс на улице Выборной возле ТЭЦ-5 - 28 тысяч кв. м. Еще 34 тысячи кв. метров НТСК арендовала.

- В этом году головной офис СГК выделил нам почти 40 млн рублей. Большую часть вложили в реконструкцию склада возле ТЭЦ-5. Остальные средства направляем на покупку и оборудование мобильного склада легко воспламеняющихся жидкостей и горючих материалов. Это будут оснащенные по ГОСТу площади с подогревом, кондиционированием, обеспечением пожарной безопасности - добавил Артем Сахаров.

Всего, с учетом капитального и прогнозируемых объемов текущего ремонта, СГК планирует заменить в Новосибирске 61 км теплосетей, что на уровне 2025 года.
